5 Erros em Compras Que Sua Indústria Repete Todo Mês

5 Erros em Compras Que Sua Indústria Repete Todo Mês

Resumo: Compras industriais usam menos de 20% dos dados disponíveis (McKinsey). Cinco erros recorrentes drenam caixa sem aparecer no DRE.

Seu setor de compras tem ERP, planilha auxiliar, e-mail do fornecedor salvador e o WhatsApp do representante. E mesmo assim, a maioria das decisões de compra não usa nem um quinto da informação que já existe dentro da empresa.

Segundo a McKinsey, equipes de procurement utilizam menos de 20% dos dados acessíveis dentro da própria organização para tomar decisões. Os outros 80% vivem espalhados entre sistemas que não conversam — e ninguém percebe o custo disso até que o trimestre fecha abaixo da meta.

Se você é COO ou diretor de operações numa indústria de médio porte, provavelmente reconhece o cenário: compras urgentes virando rotina, negociações baseadas em feeling em vez de dados históricos, e um time que gasta mais tempo apagando incêndio do que construindo relação estratégica com fornecedores.

Este post mapeia os 5 erros mais caros — e mais repetidos — em departamentos de compras industriais. Não são erros óbvios. São anti-padrões que se normalizam justamente porque "sempre foi assim".

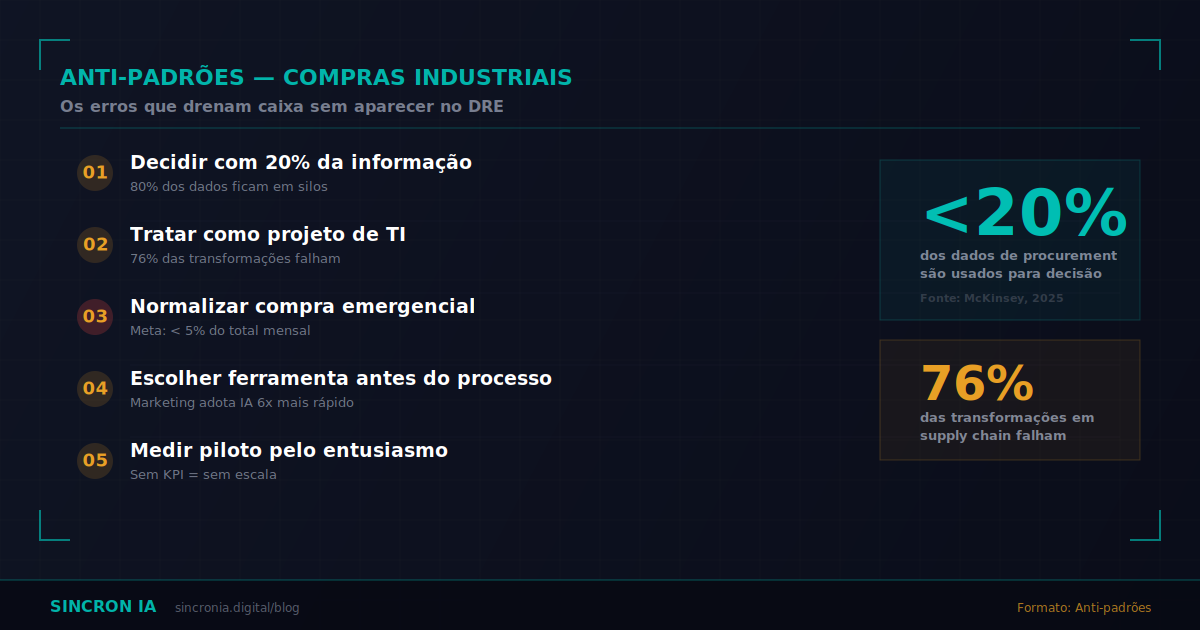

Erro 1: Decidir com 20% da informação disponível

A McKinsey constatou que funções de procurement utilizam menos de 20% dos dados acessíveis dentro da própria organização. Isso significa que 80% do que seu ERP, seu histórico de pedidos e seus contratos já registram simplesmente não entra na conta quando seu comprador negocia preço ou escolhe fornecedor.

Por que isso acontece? Porque os dados vivem em silos. O ERP guarda o pedido de compra, mas o histórico de performance do fornecedor está numa planilha. O contrato com condições negociadas está num PDF no e-mail. A cotação de mercado está na cabeça do comprador sênior — que saiu de férias.

Numa indústria química, por exemplo, cruzar dados de consumo com sazonalidade de preço de insumos geraria renegociações automáticas em janelas favoráveis. Sem esse cruzamento, o comprador paga o preço do dia — e perde a margem de quem antecipa.

O que fazer amanhã: antes de investir em qualquer ferramenta, mapeie onde os dados de compra moram hoje. Se a resposta incluir "planilha do fulano", "pasta no Drive" e "preciso perguntar pro João", o problema é de arquitetura de dados, não de tecnologia.


Erro 2: Tratar digitalização de compras como projeto de TI

O Gartner estimou que 76% das transformações em logística e supply chain não atingem as métricas de performance esperadas. A causa mais frequente não é técnica — é organizacional: o projeto nasce no departamento de TI, é desenhado por consultores que nunca fizeram um pedido de compra, e entregue para um time de compras que não participou de nenhuma decisão de design.

O resultado? Um sistema que faz o que o integrador vendeu, não o que o comprador precisa. A interface é bonita, mas o fluxo de aprovação não reflete a realidade da fábrica. A automação dispara pedido sem considerar o lead time real do fornecedor da região.

Isso acontece porque o patrocinador do projeto (normalmente o CTO ou CFO) define o escopo pelo ângulo do custo, não pelo ângulo do processo. E quem conhece o processo — o coordenador de compras, o almoxarife, o planejador de produção — só vê o sistema no dia do go-live.

O que fazer amanhã: se existe um projeto de automação de compras em andamento ou em avaliação, pergunte ao time: "quem de compras participou da definição de requisitos?" Se a resposta for "ninguém ainda", pare e corrija isso antes de assinar contrato.


Erro 3: Normalizar a compra emergencial

Uma métrica simples separa departamentos de compras saudáveis dos reativos: o percentual de compras emergenciais sobre o total mensal. O benchmark de mercado sugere que esse número deveria ficar abaixo de 5%. Na prática, muitas indústrias operam com 15%, 20%, às vezes 30% de pedidos de emergência — e tratam isso como normal.

O custo real da compra emergencial é invisível no DRE. Ele aparece como "frete expresso", "diferença de preço unitário", "horas extras do almoxarifado". Ninguém soma tudo e apresenta como "custo de não ter planejamento de compras". Mas quando a conta é feita, o número assusta.

Pense assim: cada pedido de emergência significa que seu comprador parou uma negociação estratégica para apagar um incêndio operacional. Além do sobrepreço pago ao fornecedor que entrega rápido, há o custo de oportunidade de não ter negociado aquele contrato de longo prazo que traria economia de escala.

Quantas compras emergenciais sua operação fez no mês passado? Se ninguém sabe responder essa pergunta com precisão, esse é o primeiro indicador a implementar.

O que fazer amanhã: crie uma tag "emergencial" no seu sistema de pedidos (mesmo que seja uma coluna na planilha). Meça por 60 dias. O número vai falar por si.


Erro 4: Escolher ferramenta antes de mapear o processo mais caro

Marketing e vendas adotam IA seis vezes mais rápido que procurement (McKinsey). Uma parte desse gap existe porque o setor de compras olha para a tecnologia como um bloco monolítico — "automatizar compras" — em vez de decompor o problema em processos específicos com custos mensuráveis.

Um caso real: uma telco que usou agentes de IA focados exclusivamente na análise e negociação de contratos de software reduziu o tempo de análise em até 90% e gerou economia de 10-15% sobre os fornecedores (McKinsey). Não foi um projeto de "transformação digital completa". Foi um bisturi aplicado no processo mais caro.

Do outro lado, uma empresa farmacêutica aplicou IA na reconciliação de faturas contra contratos e descobriu mais de US$ 10 milhões em cobranças indevidas que passavam despercebidas. De novo: um processo específico, um problema mensurável, um resultado concreto.

O anti-padrão aqui é o oposto: comprar uma suíte de procurement que promete resolver tudo e terminar configurando 20% dela — justamente os 20% que uma integração mais simples (por exemplo, conectar o Totvs a um fluxo automatizado via n8n para follow-up de fornecedores) resolveria pela metade do custo.

O que fazer amanhã: liste os 5 processos mais repetitivos do setor de compras. Estime o custo mensal de cada um (horas × salário + erros + retrabalho). Comece pelo mais caro, não pelo mais fácil.


Erro 5: Medir o piloto pelo entusiasmo, não pelo resultado

O fato de 40% dos líderes de procurement já estarem pilotando IA generativa (McKinsey) soa promissor. Mas quantidade de pilotos não significa geração de valor. Muitos projetos morrem entre o piloto e a escala porque a métrica de sucesso era vaga: "melhorar a eficiência", "reduzir custos", "modernizar processos".

O padrão que funciona é o oposto: antes de ligar qualquer automação, definir a métrica de saída. Uma referência da McKinsey é a meta de menos de 1% de erro em pedidos de compra gerados autonomamente. Não é "implementamos IA em compras" — é "o pedido de compra automático erra menos que o humano em cenários X, Y e Z".

Quando o piloto não tem KPI definido, acontece algo previsível: três meses depois, alguém pergunta "e aquele projeto?", e a resposta é "funcionou bem, mas não conseguimos medir o impacto". E o orçamento do próximo ciclo é cortado.

O que fazer amanhã: para cada processo que sua empresa quer automatizar, defina três coisas antes de começar: (1) qual a métrica de saída, (2) qual o valor atual dessa métrica, (3) qual o valor mínimo aceitável para justificar o investimento. Se não conseguir responder as três, o piloto ainda não está pronto.


Quando esses erros NÃO se aplicam

Nem toda indústria precisa de automação em compras agora. Se o volume mensal de pedidos é baixo (menos de 50), o número de fornecedores ativos é pequeno (menos de 10), e a taxa de compras emergenciais já está abaixo de 5% — o retorno de automatizar pode não justificar o esforço. Melhor focar a energia em outra área da operação.

Essa honestidade importa: automação de procurement gera valor proporcional à complexidade e ao volume. Para uma indústria com 200+ pedidos mensais e 50+ fornecedores, o ganho é expressivo. Para uma oficina com 3 fornecedores fixos, provavelmente não.


Se sua operação se encaixou em dois ou mais erros desta lista, faz sentido investigar por onde começar. Peça um diagnóstico com a Sincron IA — mapeamos os processos, estimamos o retorno e só recomendamos o que faz sentido para o seu porte e volume.


Perguntas frequentes

Qual o primeiro processo de compras que vale automatizar? Geralmente, a triagem e comparação de cotações. É o processo com maior volume de horas manuais e menor variação de lógica — ideal para automação. Comece por aí e meça o resultado antes de avançar para processos mais complexos.

Preciso trocar meu ERP para integrar IA no setor de compras? Na maioria dos casos, não. Ferramentas como n8n, Make ou integrações via API permitem conectar seu ERP atual (Totvs, SAP, Omie) a camadas de automação sem migrar o sistema inteiro. O investimento inicial cai significativamente.

Em quanto tempo um piloto de automação em compras mostra resultado? Segundo a McKinsey, organizações estão indo de protótipo a piloto em semanas e de piloto a escala em menos de um ano. Um piloto bem delimitado (ex.: automação de follow-up com fornecedores) pode mostrar impacto mensurável em 30-60 dias.

Meu time de compras vai resistir à mudança? Provavelmente — e isso é esperado. O erro é ignorar essa resistência. Envolva o time de compras na definição do que automatizar (veja Erro 2). Quando o comprador sênior percebe que a ferramenta elimina o retrabalho dele e não o cargo dele, a resistência cai.

Quanto custa um projeto piloto de IA em procurement? Depende do escopo, mas um piloto focado em um único processo (ex.: reconciliação de faturas) pode custar entre R$ 15 mil e R$ 50 mil para uma PME industrial — com retorno esperado em 3-6 meses se o processo escolhido for o certo.

Compartilhe este artigo

Receba insights de automação e IA

Conteúdo exclusivo sobre automação empresarial, inteligência artificial e produtividade. Sem spam.

Transforme sua empresa com IA

Descubra como a inteligência artificial pode automatizar processos e aumentar a produtividade do seu negócio.

Conhecer a Sincron IA
